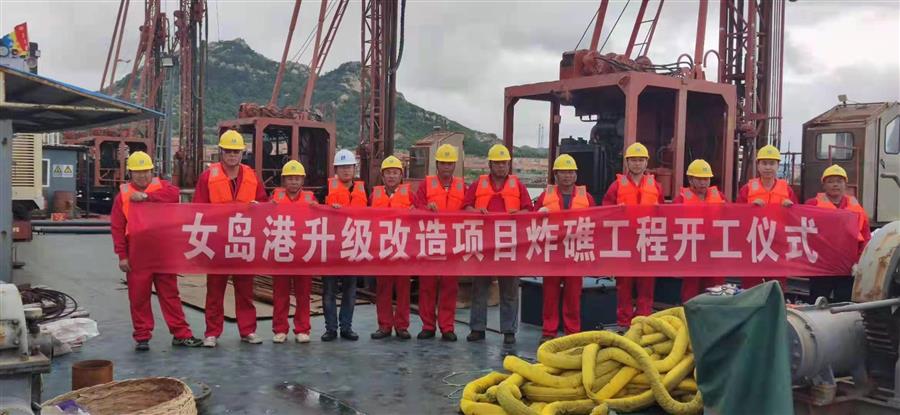

青岛即墨市女岛港项目升级改造项目,通过几经周折,多方协商论证,克服诸多不利因素,于2021年7月7日正式开工。
女岛港目前是国家二类开放口岸和一级群众渔港,根据《青岛市总体规划》,女岛港未来将建设成为青岛港一类开放口岸。

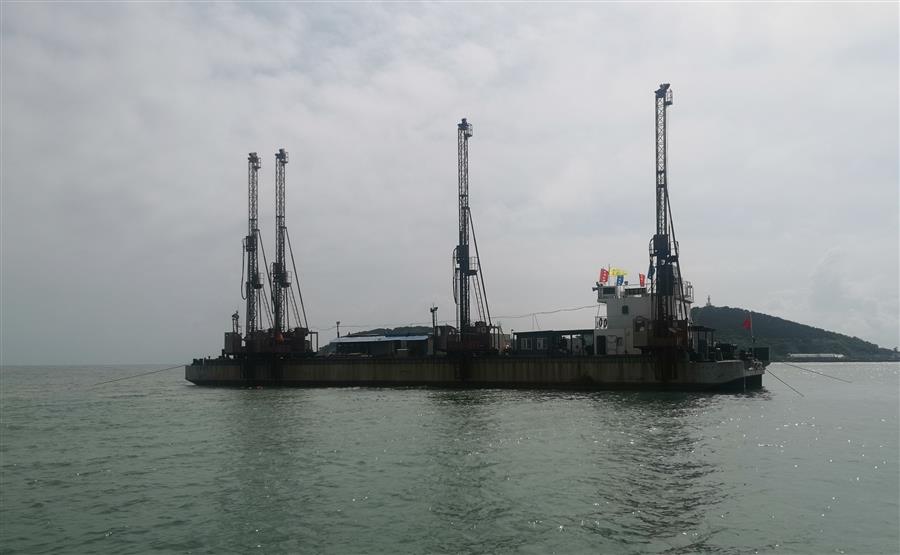

青岛即墨女岛港项目升级改造项目工程施工分泊位区域、码头基槽、防波堤、回旋水域炸礁清渣施工和航道部分的疏浚清淤工作,炸、礁钻孔约18000个孔、工程量约162000.0m3;清淤工程量约317200.0m3,本次施工采用工程船“辽宁有色7”、4台高风压钻机、12小时施工,目前已施工180个孔,预计施工工期180天。
本次工程施工区地质条件主要以凝灰岩和煌斑岩为主,钻孔施工为强风化岩层和中风化岩层,部分区域出现夹层和岩脉;施工区域距当地居民区、养殖区、海参育苗棚、汉缆厂、油库及原有码头较近,对施工影响很大,控制爆破对上述构筑物的震动尤为关键。为确保爆破施工的安全和质量,根据爆破安全规程及爆破论证结果,结合多年在青岛地区的施工经验,本次施工网度采用孔距*排距为3.0m*2.0m、超深2.0m,单耗为5.0kg/m,采用孔内微差小药量爆破,对每次爆破进行爆破振动监测,根据监测结果进行调整爆破参数,最大满足爆破不对周边建筑物及海生物的产生影响。
项目部严肃强调了炸礁工程施工的特殊性和危险性,所有从业人员必须提高安全防控和抵抗风险的能力,特别是对火工产品的运输、存储、使用、清退等过程要严格遵守公安部门的规定;对大风大浪、酷暑、大雾等条件下施的安全防控进行了强调。在施工过程中要定期不定期进行检查,对检查发现的问题马上整改,确保安全施工。严格执行质量要求标准,测量员对所有坐标、船舶定位、爆破安全距离等进行校核控制,质检员对钻孔深度、药量计算、炮孔填塞长度、起爆网络、最大段齐爆药量等等严格执行施工设计,确保施工质量。
